Костомукша провела день без света: почему так долго?

В Прионежской сетевой компании рассказали, из-за чего устранение аварии затянулось, и есть ли опасность, что такое повторится.

В Прионежской сетевой компании рассказали, из-за чего устранение аварии затянулось, и есть ли опасность, что такое повторится.

В понедельник, 27 марта, около восьми часов утра произошло аварийное отключение на одной из городских подстанций (ГПП-1 и РП-12). Восстановительные работы длились более девяти часов.

Без электричества остались многоквартирные жилые дома, образовательные учреждения, учреждения культуры и досуга. Родителей воспитанников детских садов «Березка», «Сказка», «Золотой ключик», «Ауринко» попросили по возможности забрать детей домой. Учащихся гимназии, третьей школы и лицея отпустили с уроков в 12:00.

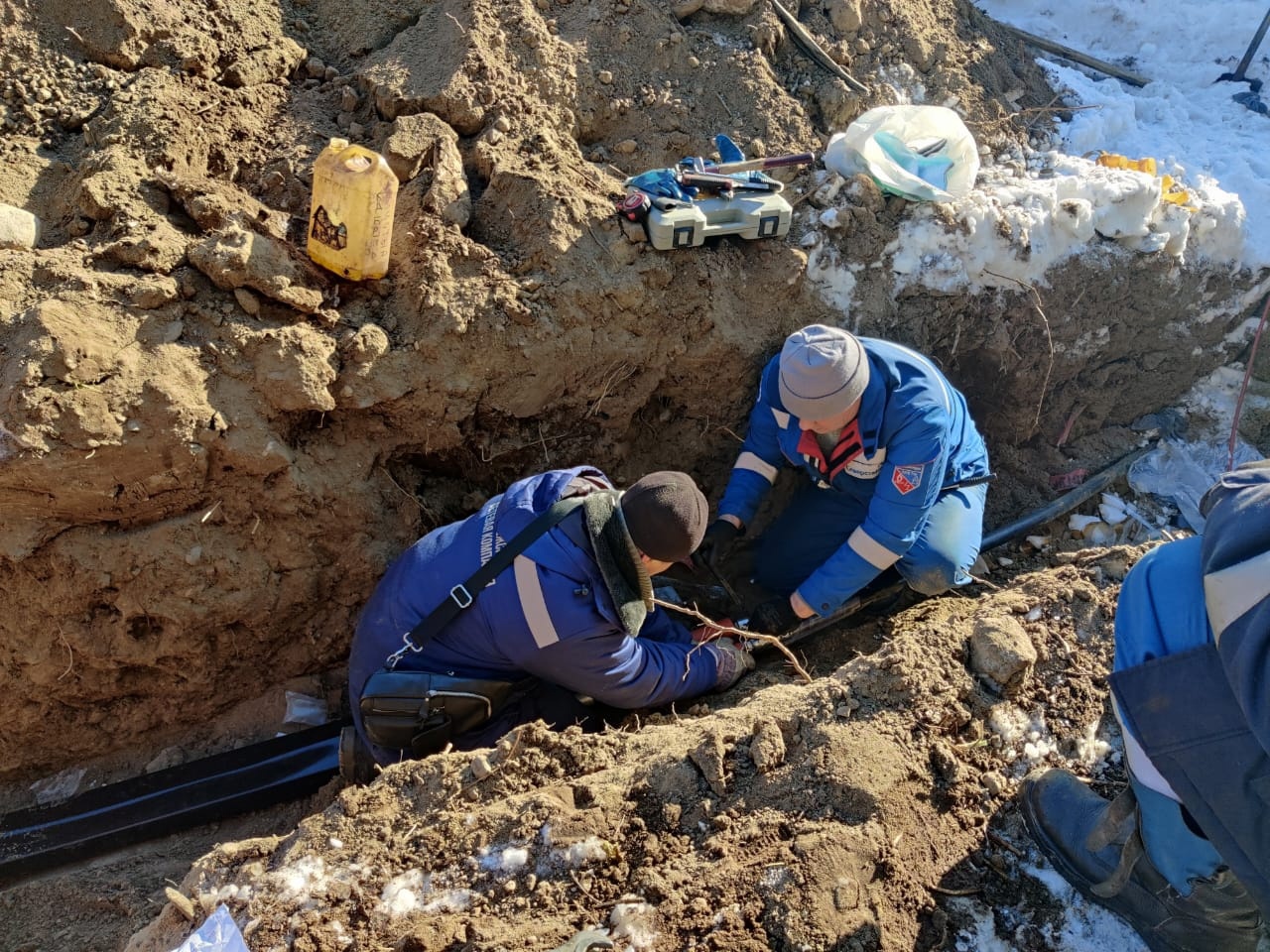

Чтобы провести ремонтные работы, потребовалось выкопать канал, установить муфту. Энергетики позвали на помощь специалистов с «Карельского окатыша» и МУП «Теплосети». Замену поврежденного участка кабеля выполняли до пяти вечера.  В 17:17 аварию устранили, и началась подача  электроэнергии на город. Подача электроэнергии в полном объеме завершилась лишь в 19:20.

«64 параллель» связалась с начальником костомукшского электросетевого участка Прионежской сетевой компании Иваном Шведкиным.

Как рассказал руководитель организации, причиной аварии стало повреждение на линиях, которым уже около 40 лет.

– Поиск места повреждения был затруднен тем, что длина линий составляет более трех километров, и проходят они через весь центр города, – пояснил редакции Иван Шведкин. –  На питание идет две линии: основная и резервная. На прошлой неделе мы выполняли ремонт на основной линии, на этой планировали заниматься резервной, но она вышла из строя раньше.

В Прионежской сетевой компании уверяют, что такое длительное отключение не повторится: специалисты компании заменяют поврежденный кабель на новый. После его замены в аварийной ситуации электроснабжение города можно будет восстановить в течение получаса.

Работы на основной линии будут продолжены.

Линии, которые часто рвутся, планируют заменить. Ремонтные работы включены в программу АО «ПСК» на 2024 год.

Фото с личной страницы главы администрации КГО Сергея Новгородова







Александра Тумаш

Последние новости

Необычные роды в подъезде: женщина родила в Петрозаводске

Семейная пара не успела доехать до больницы и родила ребенка в холле своего дома.

Новое оборудование в сосудистом отделении Карелии

В Карелии открыли новые возможности для реабилитации пациентов.

Делегация Карелии заключила важные соглашения в Москве

Визит стал значительным шагом для укрепления связей между регионами.

Частотник

Осуществляем поставку в оговоренные сроки, обеспечивая быструю отправку

На этом сайте представлены актуальные варианты, чтобы снять квартиру в Ивантеевке на выгодных условиях

Комментарии (0)

Добавить комментарий

Ваш email не публикуется. Обязательные поля отмечены *
